目次

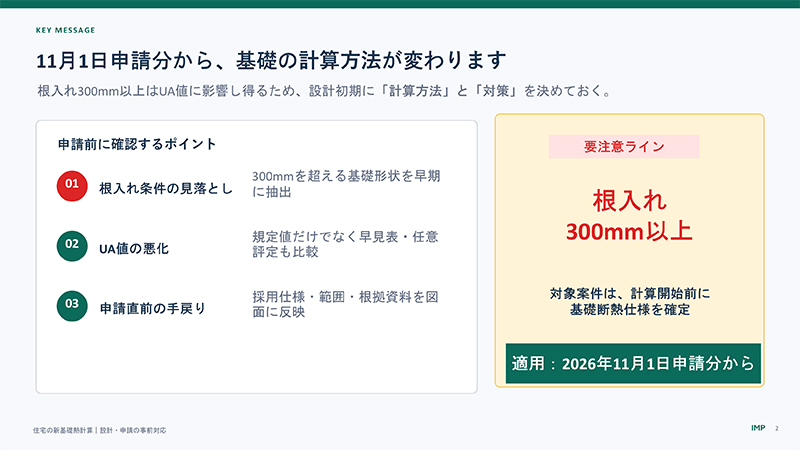

2026年11月1日申請分から、基礎の計算方法が変わります
根入れ300mm以上はUA値に影響し得るため、設計初期に「計算方法」と「対策」を決めることが新常識となります。
- 申請する前に確認するポイント
- 根入れ条件の見落とし:300mmを超える基礎形状を早期に抽出。
- UA値の悪化:規定値だけではなく早見表・任意評定も比較。
- 申請直前の手戻り:採用仕様・範囲・根拠資料を図面に反映。
- 「根入れ300mm」を超える案件は、計算開始前に基礎断熱仕様を確定しておくと、後の工程がスムーズです。
詳細はこちらをクリック

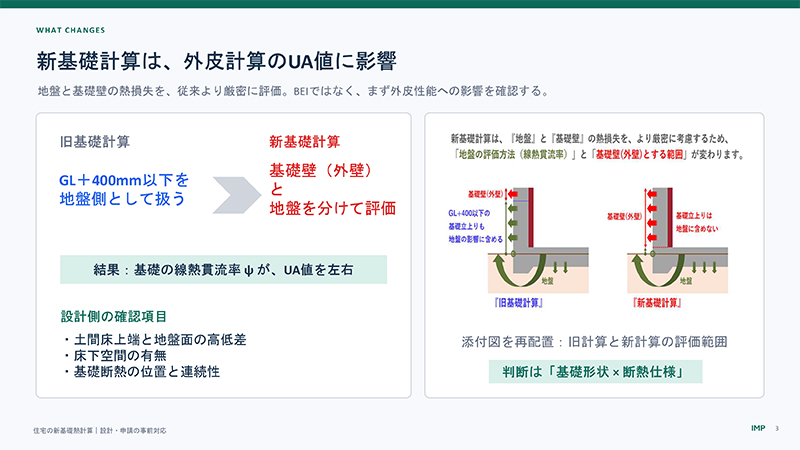

新基礎計算は、外皮計算のUA値に影響
地盤と基礎壁の熱損失を、従来より厳密に評価。BEIではなく、まず外皮性能への影響を確認する。
- 旧基礎計算は「GL+400mm以下を地盤側として扱う」。新基礎計算は「基礎壁(外壁)と地盤を分けて評価」
→その結果、基礎の線熱貫流率 ψがUA値を左右する。 - 設計側の確認項目
- 土間床上端と地盤面の高低差。
- 床下空間の有無。
- 基礎断熱の位置と連続性。
- 判断の軸は「基礎形状 × 断熱仕様」。添付図の評価範囲も“旧→新”で再配置が必要。
詳細はこちらをクリック

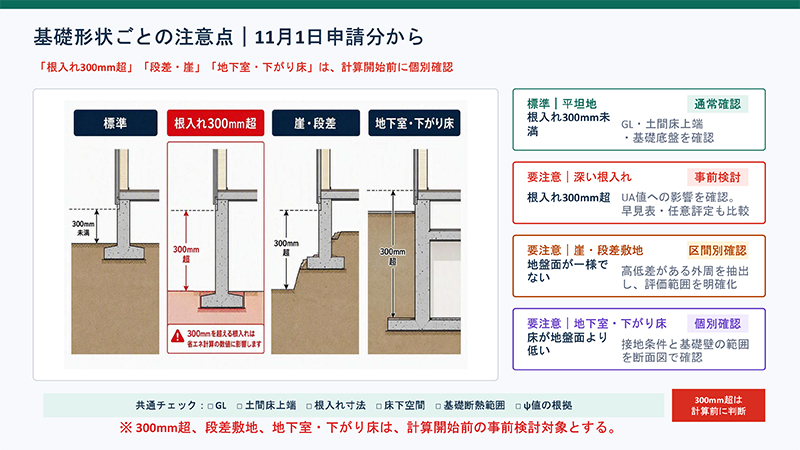

基礎形状ごとの注意点|11月1日申請分から
「根入れ300mm超」「段差・崖」「地下室・下がり床」は、計算開始前に個別確認。
300mm超、段差敷地、地下室・下がり床は、計算開始前の事前検討対象。
- 通常確認 標準|平坦地(根入れ300mm未満): GL・土間床上端・基礎底盤を確認。
- 事前検討 要注意|深い根入れ(根入れ300mm超): UA値への影響を確認。早見表・任意評定も比較。
- 区間別確認 要注意|崖・段差敷地(地盤面が一様でない): 高低差がある外周を抽出し、評価範囲を明確化。
- 個別確認 要注意|地下室・下がり床(床が地盤面より低い):接地条件と基礎壁の範囲を断面図で確認。
共通チェック
- GL
- 土間床上端
- 根入れ寸法
- 床下空間
- 基礎断熱範囲
- ψ値の根拠
詳細はこちらをクリック

UA値が厳しい場合は「3段階」で対策
規定値で固定せず、早見表、任意評定へ順番に検証する。申請時に根拠が追える状態まで準備する。
STEP 1
規定値で計算
最初に影響度を把握
STEP 2
早見表で再計算
一般仕様で改善余地を確認
STEP 3
任意評定を採用
目標UA値に必要な仕様を選定
申請前に揃える4点
- 採用する ψ値と根拠表
- 適用範囲を示す図面
- 基礎・床・壁の断熱仕様
- 任意評定書(採用時)
11月1日に向けた、社内の事前準備
案件抽出、設計判断、資料整備の順に前倒しし、申請直前の仕様変更を防ぐ。
① 案件を抽出
11月1日以降の申請予定
根入れ300mm以上を識別
設計担当 + 省エネ担当
② 計算方法を決定
規定値 → 早見表 → 任意評定
UA値とコストを比較
省エネ担当 + 設計担当
③ 申請資料へ反映
ψ値、適用範囲、断熱仕様
根拠書類を一式化
申請担当 + 品質管理
「根入れ300mm超」は、自動的に事前検討対象としてチェックする
適用日:2026年11月1日申請分から
11月1日切替に向けた推奨スケジュール
制度切替日は固定。9月・10月に対象案件と採用仕様を確定し、11月申請へ備える。
| 区分 | 9月|対象抽出 | 10月前半|検証 | 10月後半|確定 | 11月1日~ |
| 申請案件 | 11月以降の案件一覧化 | 根入れ・地盤条件確認 | 対象案件を最終確定 | 新基礎計算 |
| 計算・仕様 | 規定値で影響把握 | 早見表・任意評定比較 | 採用ψ値と断熱仕様決定 | 確定仕様で申請 |
| 図面・資料 | 必要断面図を収集 | 適用範囲を図面化 | 根拠表・評定書を一式化 | 審査照会に対応 |
| 社内運用 | チェック欄を追加 | 設計・省エネ担当共有 | 申請前レビュー | 旧評価方法は使用不可 |
| →→→→→→→→ 前倒し準備期間 →→→→→→→→ | ||||
制度上の切替:2026年11月1日以降の申請物件は「新基礎計算」
